6月16日上午11時,隨著第一倉石料填筑進大壩,中國水利水電第十二工程局有限公司承建的拉哇水電站大壩開始填筑,標志著工程實現由基坑開挖到大壩填筑轉序。
拉哇水電站位于四川甘孜州與西藏昌都市交界的金沙江干流上,總裝機容量200萬千瓦,年均發電量83.7億千瓦時,樞紐采用河床布置混凝土面板堆石壩,填筑總量約為1700萬方,壩頂高程2709米,最大壩高239米。

大壩啟動填筑儀式。
拉哇水電站壩址區位于高山峽谷,河谷深切呈“V”型,地形情況復雜,施工場地狹窄。大壩河床覆蓋層最大開挖深度超過70米,開挖總量達600萬方?;又胁看嬖?50萬方堰塞湖相沉積層,厚達50米,存在承載力低、砂層液化、滲漏系數小、透水性差等問題,開挖難度在水電建設史上位居前列。

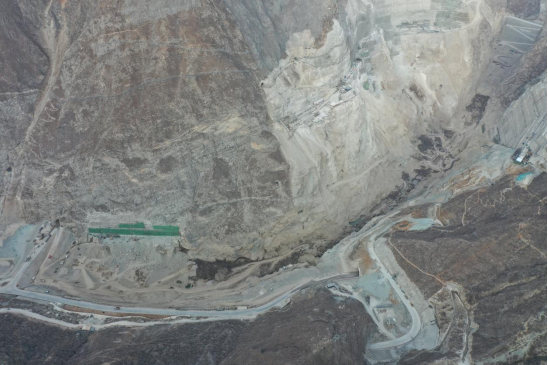

大壩基坑開挖全景圖。
面對基坑開挖工期緊、任務重、強度大、難度高的實際情況,中國水電十二局經過實地考察、專項研討,將基坑開挖方式由“大平采”調整為“從下游左岸向上游右岸扇形推進、水平分層開挖、多臺階同步流水作業”。在開挖過程中,通過優選湖相沉積層挖、裝、運、卸、推設備,優化施工工藝參數、基坑排水方式、施工道路布置,將基坑平均開挖強度提升至67萬方每月,確保了大壩填筑轉序目標的如期實現。
拉哇水電站是中央支持西藏經濟社會發展的重大項目、國家“西電東送”接續基地和西南水電基地建設的重大工程,也是國家“十四五”重點建設的九大清潔能源基地之一——金沙江上游清潔能源基地的重要組成部分。電站建成后可節省標準煤280萬噸,減少二氧化碳排放840萬噸。(周磊/圖文)
